轻松掌握甘特图制作技巧,助力项目管理高效运作
1388
2022-08-31
如何使用
一、数据准备

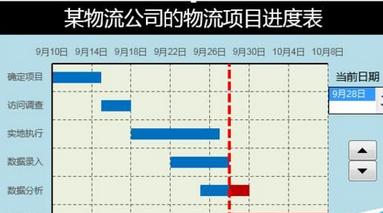

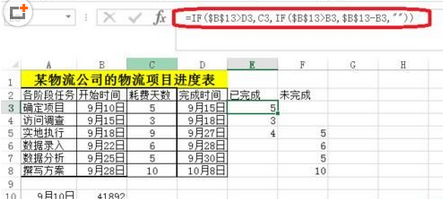

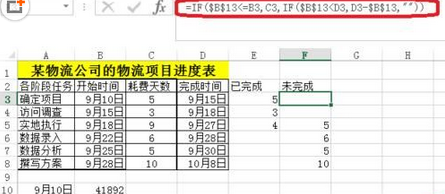

1、如图所示,输入公式,添加两列辅助列。
二、甘特图制作

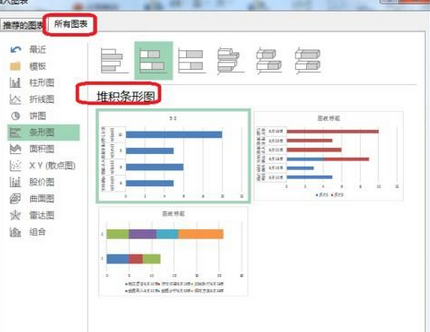

1、选中表格数据(红色框区域)——点击插入——推荐的图表——条形堆积图。
2、添加一个数据系列,系列名称为当前时间。
3、更改当前时间的图表类型——散点图,次坐标轴。

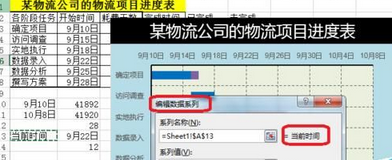

4、点击选择数据——编辑当前时间的图例——X轴系列值为时间9月22日。
5、对9月22日所在点添加误差线。

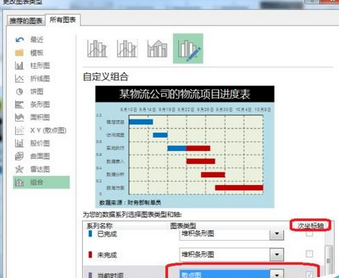

6、点击图表工具——格式——系列当前时间Y误差线——设置所选内容格式。
7、设置误差线格式——正偏差——无线端——自定义。对误差线进行设置。
三、创建窗体控件

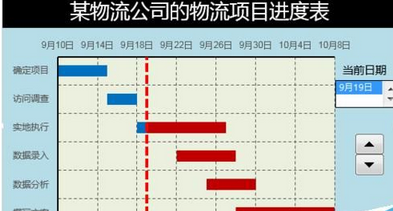

1、如图所示,创建窗体控件,点击控件很清晰的看出哪些完成了,哪些为完成。
以上就是如何使用Excel表格数据自制甘特图模板的全部内容了,大家都学会了吗?
