轻松掌握甘特图制作技巧,助力项目管理高效运作
926
2022-08-25
本文重点介绍关于甘特图制作步骤,Excel甘特图制作教程。
最近想用甘特图管理自己的日常习惯,但是找了一圈,发现并没有针对个人使用的甘特图,一般是项目管理进度使用,只好用excel自己做一个。
中间走了很多坑,网上的教程大多讲的是用插入图表的方式实现甘特图效果,实用性有限,并且教程讲解不全。踩了很多坑加上自己的研究,最后成功实现了较为全面的效果。
做了一下整理,下面为大家详细讲解excel甘特图做法,全网最详细教程。
01第一步:将一个项目或一件相对复杂和有难度的工作拆解成具体任务,并明确各任务的起始时间和结束时间
需要用到甘特图来安排的工作或项目,相对来说都会有一个比较长的周期和比较多的分解任务,因此,制作甘特图之前,必须要先将这项项目或工作具体分为哪几个环节的工作、每个环节又具体有哪些待办事项,而每一个待办事项又分别需要多长时间来弄清楚。
比如,我用我自己过往工作中用到的一个读书项目为例来说明:
当时公司CEO要求HR部门为公司所有经理及以上管理人员买一本他认为特别好的书发下去,并且策划一个读书活动来帮助大家理解吸收。
通过分析,我们决定请一位外部的拆书家通过线上的方式来带领大家一起读书,于是整个工作完成就需要这样几个环节和任务:电脑
1、准备阶段:对外需要找到外部的拆书专家并沟通合作事项、对内要发通知告知所有参与的管理层整个活动安排和计划、因为请外部专家需要支付费用,还要提前进行申请;
2、具体执行阶段:书籍发到各管理者手中并督促他们提前阅读、给外部拆书专家付款、拆书专家线上带领读书前的预热、组织线上读书;
3、收尾阶段:收集各参与读书的管理者的意见和反馈、对整个读书活动进行宣传报道。
把具体要做的事项梳理清楚之后,分别评估每一项任务大致需要多长时间,以及哪些必须先做,到什么程度可以衔接另外的任务等。
02第二步:根据各具体任务及任务的起始时间及结束时间,在excel表上进行绘制
excel上有专门的甘特图模板,可以直接选择,之后根据模板直接改成自己的内容即可。
但即便是标注为“敏捷甘特图”,也相对比较复杂,对于不那么麻烦的项目和工作,完全可以自己简单绘制,更省时省力。

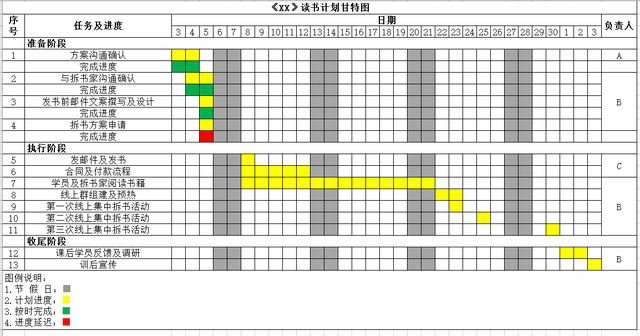

比如,根据前面我提到的读书分享的工作,就绘制甘特图如下:
在这张图里,左边是完成整件工作所包括的各环节以及各环节具体要完成的工作任务,中间是整个工作任务所跨越的时间,我们可以看到是从第一个月的3号开始,到次月3日结束,前后历时约1个月,右边则是每一项具体工作任务的责任人。
通过这样一张图,整件工作具体要做哪些事情、什么时间做、由谁负责就非常清晰了。
03第三步:根据甘特图的进度安排,每日跟进工作进度,并在对应日期下标注
甘特图最重要的功能和作用,就是确保项目里的每一项工作任务都在有序推进,因此,每一天跟进各项工作进度并在甘特图上标准,也是甘特图制作的一部分。
我们仍然以上面第一步、第二步的甘特图为例,假如第一个月到了5号,来检查各项工作的进度,我们发现方案的沟通确认、邮件文案的撰写和设计、与拆书家的沟通确认都按计划完成,但拆书方案的申请流程还未完成,那么我们需要在甘特图上对完成进度进行标准:
其中,按时完成的用绿色表示,未能按时完成而延迟了的,用红色标注:
每一天通过这样的跟进,就能够在甘特图上一目了然工作进度,对于出现了问题的,也就会成为下一个工作日的工作重点。
上述就是小编为大家整理的甘特图制作步骤,Excel甘特图制作教程。
国内(北京、上海、广州、深圳、成都、重庆、杭州、西安、武汉、苏州、郑州、南京、天津、长沙、东莞、宁波、佛山、合肥、青岛)甘特图软件分析、比较及推荐。
版权声明:本文内容由网络用户投稿,版权归原作者所有,本站不拥有其著作权,亦不承担相应法律责任。如果您发现本站中有涉嫌抄袭或描述失实的内容,请联系我们jiasou666@gmail.com 处理,核实后本网站将在24小时内删除侵权内容。
