甘特图详细制作教程2023年最新教程

网友投稿 677 2023-09-06

特图是一种条状图,直观展示项目进展随时间的走势及联系。其中,项目时间由横轴表示,项目活动由纵轴表示。整体线条表示整个项目期间内,计划和实际的活动完成情况。甘特图起初用于美国胡佛水坝和美国洲际高速公路系统等大型的项目计划中,并一直沿用至今。第一次世界大战期间,甘特图的使用合理解决了陆军管理部门与私人承包商的计划控制问题,使得这种图表管理方法获得了重大突破。


如何搭建甘特图?

方法/步骤


第一步:准备数据


使用WPS Office新建或打开Excel表格,根据需要准备好需要的数据;


(例:这里需要将普通的项目计划表制作成甘特图,则准备任务名称、开始时间、任务天数、日期的最大值、最小值、差值和主要刻度线单位等数据)




第二步:插入图表


选中各阶段任务,开始时间,任务天数的数据,依次点击“插入”—“图表”;



60ffc7129e6b5194202b279cfd3ad71f_%E3%80%90WPS%E8%A1%A8%E6%A0%BC%E3%80%91%E9%A1%B5%E9%9D%A2%E5%8F%B3%E4%BE%A7%E6%A0%8F%E5%86%85%E5%AE%B9%E6%95%B4%E7%90%8623763_w=554&h=374.png

在“插入图表”的弹出框,点击“条形图”,选择“堆积条形图”后点击“确定”;




插入“堆积条形图”后效果如下图所示。




第三步:选择数据


选中图表,依次点击“图表工具”—“选择数据”;

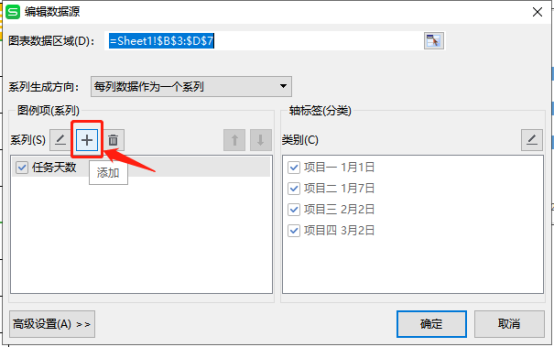

在“编辑数据源”弹出框中点击“添加”;


fbbefa3c84f77cb903e28cecb0b2daf9_%E3%80%90WPS%E8%A1%A8%E6%A0%BC%E3%80%91%E9%A1%B5%E9%9D%A2%E5%8F%B3%E4%BE%A7%E6%A0%8F%E5%86%85%E5%AE%B9%E6%95%B4%E7%90%8623822_w=554&h=347.png


在“编辑数据系列”添加“系列名称”和“系列值”;




点击右边的箭头,将开始时间调整到任务天数的前面;




选择“开始时间”,点击“编辑”,




在“轴标签”中将轴标签区域改为“项目一、项目二、项目三和项目四”;




完成上述操作后,效果如下图所示。




第四步:调整图表


双击项目名称所在的坐标轴。依次点击右侧“坐标轴选项”-“坐标轴”- 勾选“逆序类别”,把整个图表上下调整;




设置“日期最大值”和“日期最小值”两个单元格格式为“常规”;




双击上方坐标轴,依次点击“坐标轴选项”—“坐标轴”。填入准备好的日期最小值、日期最大值、差值,调整坐标轴合适时间间隔;




双击条形前段,在页面右侧,点击“图表选项”—“填充与线条”,选择“填充”—“无填充”;




双击网格线,在图表右边出现的小工具内点击“图表元素”。依次选择“网格线”—勾选“主轴主要水平网格线”和“主轴主要垂直网格线”;




选择其中的一条网格线,在右侧额“主要网格线选项中”选择“填充与线条”—“线条”根据需要进行设置;




双击条形图,在右侧“系列选项”中选择“填充与线条”,调整你需要的“颜色”;




制作完成后效果如下图所示。
